田湾核电4号机组反应堆穹顶吊装就位


  中国·海南 http://www.hiqyj.com
时间:2015-10-12 17:19:17
来源:海南核电有限公司网

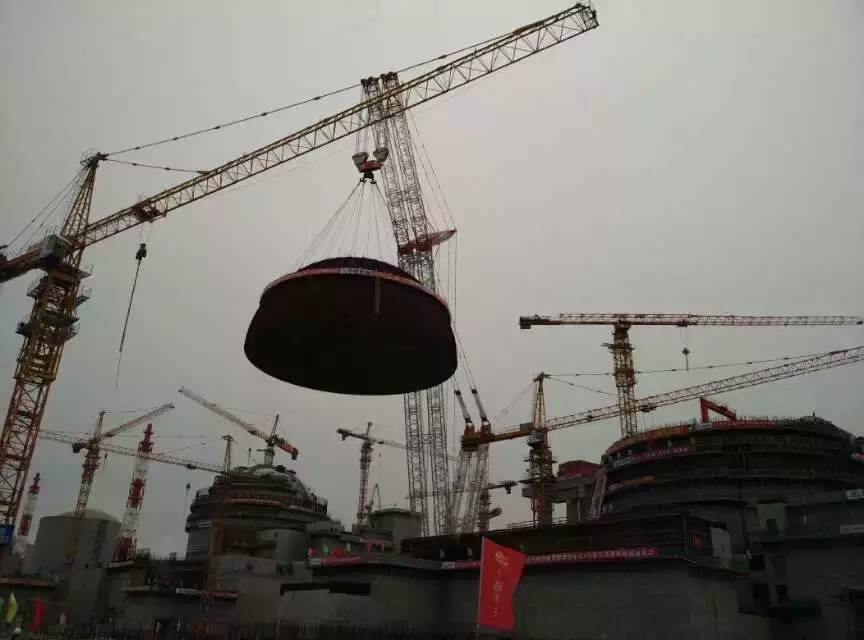

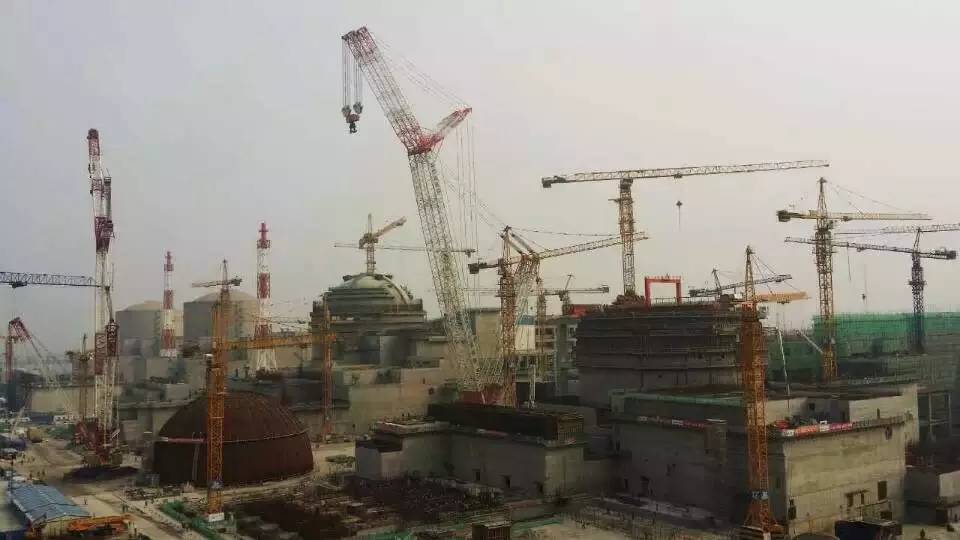

    4号机组与同样拥有“世界最大、最重薄壳穹顶”的3号机组并肩而立,此次穹顶吊装既有传承也有创新。本次吊装沿用了整体吊装方案,该方案在田湾核电站3号机组中被首次采用,相较于1、2号机组反应堆厂房穹顶球带和球冠分两次吊装,整体吊装能够节约近2个月的工期,并大大降低了施工过程中的安全风险,是VVER-1000型核电机组工程建设史上的重大创新和里程碑。此次吊装还创造性地解决了3号机组吊装过程中没有遇到的场地不规则、空间狭窄、地基承载力不足等难题,为吊臂长度138米的3200吨起重机完成半径95.2米的吊装作业创造了地面和空间条件。



    本次吊装作业是在江苏核电有限公司统一协调下,由中国核电工程有限公司田湾核电项目部组织,北京四达贝克斯工程监理有限公司田核监理部、中国核工业华兴建设有限公司田湾项目部、中国核工业中核机械工程有限公司田湾核电项目部及中国核工业二三建设公司连云港项目部等单位共同实施,在各方的通力协作下,共同推进了田湾核电4号机组穹顶吊装的提前完成,缩短了工程建设工期。4号机组自2013年9月27日开工以来,工程建设各节点目标均按期或提前完成。
